一、建筑物超高施工增加费:
2 \$ Q% T5 R/ b& O2 N- x$ d+ [
) W# r5 ~4 k5 g$ v 当建筑物檐高超过20m时,工程量清单编制人应考虑在分部分项工程量清单中增加建筑物超高施工增加费用项目。超高施工增加费在计价时,应考虑计算超高施工人工降效、机械降效和超高施工加压水泵台班及其他费用。
" R( h; i- `: Y1 b6 A* `" h- x
) [4 n/ M4 i8 O' X7 Y* j+ @ 超高施工人工、机械降效的计算基数范围:建筑物首层室内地坪以上的全部工程项目,但不包括垂直运输、各项脚手架、各类构件(预制混凝土及金属构件)制作和水平运输项目。
' g3 Q; \* p/ l; |) l
5 W* ]2 I; Y K+ y7 z% [ 人工降效增加费按规定内容中的全部人工费乘以相应子目人工费含量计算。, h. t( W" _. h
- V- ?; J$ c* \* {9 _% ~3 d+ ^! B 机械降效增加费按规定内容中的全部机械费乘以相应子目机械费含量计算。
8 a, P1 b* F2 p9 a3 @' t+ Z) x& J; U0 ~
建筑物有高低时,应根据不同高度建筑面积占总建筑面积的比例分别计算不同高度的人工费及机械费。7 x9 {% L( P9 z; y0 w/ @
4 k5 O/ A' ~9 h& ?" N, M7 k3 W
超高施工加压水泵和其他费用按层高3.6m以内考虑,如层高超过3.6m,按每增加1m相应定额计算,超高不足1m的,按每增加1m相应定额的比例调整。0 n) D) f8 ~1 m
$ Q1 F" V* w# Z& \; i
例1:某综合楼各层及檐高如图1所示, A、B单元各层建筑面积如左表所示。超高施工增加费项目清单如下表所列。假设人工、材料、机械台班的价格与定额取定价相同;经分析计算该单位工程(包括地下室)扣除垂直运输、脚手架、构件制作和水平运输后的人工费为240万元,机械费为150万元;企业管理费、利润分别按人工费加机械费的15%和10%计取,风险费按工料机费的5%计取,试编制该工程超高施工增加费项目清单,并计算超高施工增加费用。
& s8 o+ \8 F" g8 c, m, R/ T: U/ F% R$ T

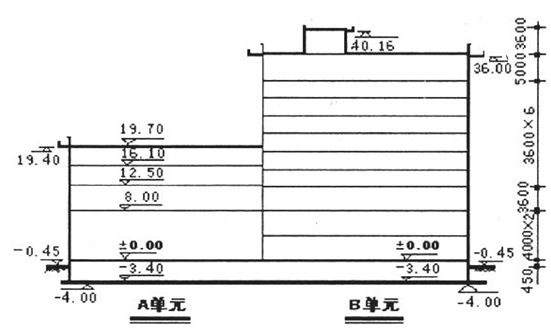

" |3 Y( }9 L. r8 j; L; W5 h0 R0 t图1 9 W% D- {9 C# X2 I4 `
u- I- i7 ]. n( k' V1 ?3 U- z
层数 | A单元 | B单元 | 层数 | 层高 | 建筑面积 (m2) | 层数 | 层高 | 建筑面积 (m2) | 地下室 | 1 | 3.4 | 800 | 1 | 3.4 | 1200 | 首层 | 1 | 8 | 800 | 1 | 4 | 1200 | 二层 | 1 | 4.5 | 800 | 1 | 4 | 1200 | 标准层 | 1 | 3.6 | 800 | 7 | 3.6 | 7000 | 顶层 | 1 | 3.6 | 800 | 1 | 5 | 1000 | 屋顶 | ! t9 a1 e i8 J
| ( X7 w U B, T3 j
|
8 U n* I+ }4 z0 { Q4 @3 n# @ | 1 | 3.6 | 20 | 合计 | 5 | 9 p/ i* u I9 \( U( f; ?/ g
| 4000 | 12 | & m& V- S% h2 T% n0 n
| 11620 |
6 X4 E/ b, u- X, X( J! E1 M
3 w& x& X: I" [- v+ c# j! X# y0 ]' [; V3 `+ H) e1 x) i9 ~
( K# ^: ^, u3 z4 o
* }0 D) g, J, d: Y; y, Y4 ]( k: f
5 R' V- n4 u5 J# b2 [) t* Z r+ h" b3 z6 B
/ i, g. c! C' |% ]
0 f8 J; Z/ G9 \& p; P
) p8 } G0 x- E$ B- ` 解:A单元檐高19.85m<20m,不计算超高施工增加费。- E$ t7 d9 U; U
: M$ j. q) j1 V' |- T( I B单元檐高36.45m>20m,应计算超高施工增加费,超高部分(B单元)的首层及以上超高建筑面积=11620-1200=10420m2。
5 r& `0 l- ^; V m& d: G6 B* v% Y5 |: d- y
清单中应描述超高部分的建筑面积和其中各种层高的建筑面积。现编制清单如下表:1 x# p/ D9 H3 S
5 ~) g( i% S; v8 Q: b/ h建筑物超高施工增加费
9 }& K, ]# L% T6 S序号 | 项目编码 | 项目名称 | 计量单位 | 工程数量 | 1 | Z010901001001 | 建筑物超高施工增加费:( i4 e f, g; \0 q' D# _* M1 ?
人工降效,机械降效,超高施工加压水泵台班及其他;
6 a \5 n7 q" UA单元檐高19.85m建筑面积4000 m2;
1 D. \ n' p; Y4 `! Q# z7 ~8 k# Y0 gB单元檐高36.45m建筑面积11620 m2,其中首层地坪及以上建筑面积10420m2,包括3.6m层高7020 m2,,4m层高2400 m2,5m层高1000m2。
h# e) G2 e+ t5 n | m2 | 10420 | 1 _6 R" O \9 M! j! C& q6 L6 b- `
根据题意列出有关超高施工增加费的计算基数:超高面积占建筑物总面积的比例=10420÷(4000+11620)=0.6671 ∴ 人工费=240×0.6671=160.1040万元,机械费=150×0.6671=100.0650万元。
! d6 R% s' G5 }/ O0 ^
9 l' V; T, D4 x# p 根据03版预算定额规则计算超高施工增加费相关子目的工程量并套用定额:
& \- Z3 @+ H& f7 z5 ?$ B: C$ G- \, W
18-2 人工降效:1601040元 每元 人工费=568/10000=0.0568元
" O/ T0 U5 |; ~/ V5 h: G) @( ]$ e: l2 @4 M# i
18-20 机械降效:1000650元 每元 机械费=568/10000=0.0568元
: d7 |+ `5 c+ n0 g4 j
& h. L9 H# Z- n" H8 A 18-38 加压水泵及其他(层高3.6m): 7020 m2,
$ I3 v$ n) E9 k! q' t- o! G3 ~2 r3 J6 B
每m2 材料费=1.82元 机械费=1.01元
7 K) ]: u' S& k% x8 [9 o5 O2 H( h" S; V3 [% @
18-38+55H 加压水泵及其他(层高4m):2400 m2
/ M8 |: a0 t6 @4 m: Q4 f* ^ c
6 _3 [2 b" w" y V p 每m2 材料费=1.82元 机械费=1.01+0.1082×(4-3.6)=1.05元
) x; e/ B/ c( O' Z" P9 c5 z
1 ~, i1 {9 N4 I; X8 o7 O 18-38+55H 加压水泵及其他(层高5m):1000 m2
( y4 g) P9 R$ s' s, l% v " d0 G+ k9 I: J: }$ u
每m2 材料费=1.82元 机械费=1.01+0.1082×(5-3.6)=1.16元
5 ~8 k: l1 w. l; x7 l9 i |' V" r1 u1 K! M; R
按下列表式计算该工程超高施工增加费工程量清单项目的综合单价:
7 T/ ?8 _! o: P4 V) Z: e
1 o" o, m: P& u" P- E" E! Q分部分项工程量清单项目综合单价计算表 工程名称:某工程 计量单位:m2
6 c% h) R2 ?: B1 q$ B项目编码:Z010901001001 工程数量:10420
& k( l3 Z8 `6 M8 g5 n0 G项目名称:超高施工增加费 综合单价:21.69元% C D i8 m/ ?9 M& O* f
序号 | 定额 编号 | 工程内容 | 单位 | 数量 | 人工费 | 材料费 | 机械 使用费 | 管理费 | 利润 | 风险 费用 | 小计 | 1 | 18-2 | 人工降效 | 元 | 1601040 | 90939 | 0 | 0 | 13641 | 9094 | 4547 | 118221 | 2 | 18-20 | 机械降效 | 元 | 1000650 | 0 | 0 | 56837 | 8526 | 5684 | 2842 | 73889 | 3 | 18-38 | 加压水泵及其他 (层高3.6m) | m2 | 7020 | 0 | 12776 | 7090 | 1064 | 709 | 993 | 22632 | 4 | 18-38+55H | 加压水泵及其他 (层高4m) | m2 | 2400 | 0 | 4368 | 2520 | 378 | 252 | 344 | 7862 | 5 | 18-38+55H | 加压水泵及其他 (层高5m) | m2 | 1000 | 0 | 1820 | 1160 | 174 | 116 | 149 | 3419 | 8 }- g ^- ^) {9 G$ z
| | 合计 |
1 }" f a- C9 E; D& M5 b |
9 s5 H7 L4 h& h+ ?6 K% F. o | 90939 | 18964 | 67607 | 23783 | 15855 | 8875 | 226023 | + a) e: D2 x D0 n" M9 L6 f( S
- I+ I# S) I/ W$ Y# ^
3 q- H, I( e% k n7 S9 B
8 h" ]; o9 r' a5 v3 @
8 @7 P1 ~9 o n
! @3 S# v8 E% B8 e2 ~6 G$ F" ^4 B# r; V) m' Y1 ^
! H. L; B7 J& u7 H9 ~, x
2 d9 C3 n6 }* L
* i: K. v$ D- A, L注:表中综合单价=226023÷10420=21.69元/m2! w; d. y. R$ ~! o
" ^$ B& v( r1 i
二、施工技术措施费:8 k/ K8 g" c! G; F! n) `
$ H9 j3 q1 X) q1 b5 C3 u# _
施工技术措施费清单项目主要包括:施工排水降水、混凝土模板及支架、脚手架、垂直运输、大型机械进出场所及安拆、其他施工技术措施等。其他施工技术措施指根据各专业、工程特点补充的技术措施项目,如地下室基坑支护、室内空气污染测试等项目。
! }1 m! K2 d9 ?$ v+ L. R
6 L9 X' M% h* n0 ]' ` C 例2:某工程二层楼面结构如图2所示,已知楼面结构标高为4.5m,①~②轴楼板厚120mm,③~④轴楼板厚90mm。试计算该工程二层楼面结构的梁、板模板工程量(采用砼与模板的接触面积计算),并计算模板及支架的施工技术措施费用。为方便计算,假设人工、材料、机械台班的消耗量及单价暂按03版省建筑工程预算定额及定额取定价计算;企业管理费、利润、风险费分别按人工费加机械费的20%、14%、5%计算。& A9 ^' V3 I, i4 g; q% J

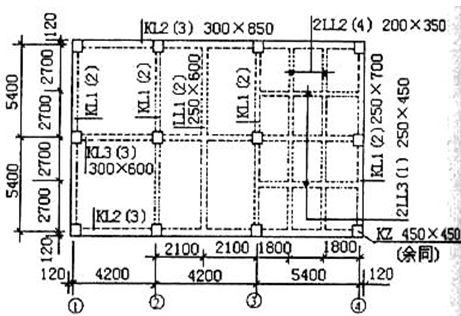

图2
h- W: ~3 M. U A 解:为了少翻图纸,计算模板工程量,应尽量考虑与混凝土工程量计算同步进行,这也符合统筹法计算工程量的思路。下面计算各项模板工程量:
% [7 f* `5 T/ H- g6 B, T+ }% t$ y- R9 x6 p D- Q2 y
KL1模板=(5.4×2-0.33×2-0.45)×(0.25×4+0.7×8-0.12×4-0.09×2)=57.56m2) t5 O+ i0 w2 d2 @% s
+ T8 f& g* _2 F$ P KL2模板=(4.2×2-0.33-0.45×1.5)×(0.3×2+0.85×4-0.12×2)+(5.4-0.33-0.45×0.5)×(0.3×2+0.85×4-0.09×2)=27.805+18.505=46.31m2
- Q g! ]5 l. E6 W, {# F K , m3 M! @7 E) ]
KL3模板=(4.2×2-0.33-0.45×1.5)×(0.3+0.6×2-0.12×2)+(5.4-0.33-0.45×0.5)×(0.3+0.6×2-0.09×2)=9.318+6.395=15.71m2
2 w. x- ~ {1 C6 J$ ] $ `+ M: l$ N& \, }0 K
LL1模板=(5.4×2-0.18×2-0.3)×(0.25+0.6×2-0.12×2)=12.27m2
8 [6 }9 f) P' @: k2 U" b1 G0 g
9 V) O/ P( U+ l! k; b: N ∴矩形梁模板工程量S=57.56+46.31+15.71+12.27=131.85m2& h* P* j3 M7 R- a
8 X( z, v4 Q C) u* M0 E
①~②~③轴间板模板S=(4.2×2-0.13-0.25×2.5)×(5.4×2-0.18×2-0.3)=77.520 m22 z. R# D0 ?! E& P
! H0 _0 z4 i' }# R. H, A: S ∴一般板模板工程量S=77.52 m2
; `' B- Z" ~3 Y% ]" l; O 6 ~5 j: L7 v, v! p; N, s
③~④轴间井字梁中面积S=1.8×2.7=4.86 m2<5m2,则该板为密肋板:3 n( r5 O( ]- b% Z8 b0 l3 ^7 V
& i& W' K: i3 k
LL3模板S=(5.4-0.125-0.13)×(0.25×2+0.45×4-0.09×4)=9.981 m2
' g* @# v2 @* o: D / }, W! ]. d0 j$ x
LL2模板S=(5.4×2-0.18×2-0.3-0.25×2)×(0.2×2+0.35×4-0.09×4)=13.882 m2
3 q1 E& ]8 y0 ?* Q- d v6 c 9 H0 J! L _1 u* y
③~④轴板模板S=(5.4-0.125-0.13-0.2×2)×(5.4×2-0.18×2-0.3-0.25×2)=45.742 m2* O& `' g$ K# O2 J+ O4 ~- J2 Z
, C6 l0 u3 f. G# j/ S. u( v* O O ∴密肋板模板工程量S=9.981+13.882+45.742=69.61 m23 g6 c+ E: ]( a
- i: A K1 @: c( \1 _ I% [4 @
根据03版预算定额规则计算模板及支架相关子目的工程量并套用定额:
( B" L0 Q+ T3 d, w. Q) j9 M9 i+ o) v5 U
4-31+38 矩形梁复合木模板(层高4.5m): 131.85m2) q0 `* ?" h1 m
' X4 Q6 V1 g; g& Q G 每m2 人工费=10.5040+0.9620=11.466元 材料费=12.8346+0.7351=13.5697元 机械费=1.4501+0.1343=1.5844元) u) U8 r) p ~
. Q% g. ?4 q, l1 C4 B1 X& J& C0 R" K* C 4-40+47 一般板模板(层高4.5m): 77.52m2% r' l" ?. {% a. [4 x& p* }: }$ x
' R8 K$ K9 S8 d: H j7 c; N
每m2 人工费=6.37+0.728=7.098元 材料费=11.1581+0.893=12.0511元 机械费=1.129+0.1627=1.2917元
5 _/ X2 \* _- ~2 L A- i$ T" G7 R0 X3 L" H, V
4-41+47 密肋板模板(层高4.5m): 69.61m2
8 \" {( r. I9 G, H' v/ d
E0 o- z* z% Y7 Z 每m2 人工费=10.088+0.728=10.816元 材料费=17.7275+0.893=18.6205元 机械费=1.4151+0.1627=1.5778元
5 p7 [( K. l) E1 e) K& b3 T3 a" p2 N2 C
按下列表式计算二层结构模板及支架的措施项目费用:& w4 r/ r( N( E* T& ^# v: {0 F& Z2 h
+ _: K8 D. ]+ n1 R措施项目费计算表 工程名称:某工程 计量单位:顶2 Z+ F: a6 U9 a
项目编码:02 工程数量:15 ~/ V( Y) f8 j+ V$ }
项目名称:二层结构模板及支架 综合单价:8515元
7 S7 @. M" s6 i! ~. ^' d3 u2 Y序号 | 定额编号 | 工程内容 | 单位 | 数量 | 人工费 | 材料费 | 机械 使用费 | 管理费 | 利润 | 风险 费用 | 小计 | 1 | 4-31+38 | 矩形梁复合木模板(层高4.5m) | m2 | 131.85 | 1511.79 | 1789.16 | 208.90 | 344.14 | 240.90 | 86.03 | 4180.92 | 2 | 4-40+47 | 一般板模板(层高4.5m) | m2 | 77.52 | 550.24 | 934.20 | 100.13 | 130.07 | 91.05 | 32.52 | 1838.21 | 3 | 4-41+47 | 密肋板模板(层高4.5m) | m2 | 69.61 | 752.90 | 1296.17 | 109.83 | 172.55 | 120.78 | 43.14 | 2495.37 | 2 f' U- w" Y8 s$ b$ T- G
|
- m" z3 l' V& W | 合计 | 5 T2 _# l% k5 Q% [" o
|
; C8 L2 m' [5 b6 Y+ q) U/ H# [ | 2814.93 | 4019.53 | 418.86 | 646.76 | 452.73 | 161.69 | 8514.50 | : T( g7 Y$ P" w$ g( o
: M& `0 d9 U( }3 ~/ ]1 C: Q7 ]0 ?
% l' A7 [5 n, g" J: ^9 k+ m8 B
4 a. a. I! C4 w% g* W7 X
! [1 n3 x2 H0 E0 w3 E: P
' N# H9 h1 H0 j0 I8 D" D. ^4 f5 K
5 u( r; ~: S; z! z |
|
